美国房地产开发模式①:一栋老旧独立屋,如何被重构为4—5个标准化现金流单元

老房按约600美元/尺买入,实质是买地 新增面积不再摊土地成本,每尺开发毛价差约360美元 平均总投入约153万美元,合约370美元/完工尺,落在自述350—400区间 出售路径税前成本利润率约52%(情景测算) 整周期约10个月,不超过12个月

作者
美国独栋住宅社区街景:房小地大的单户住宅地块,正是主屋扩建加ADU改造模式的目标资产类型(资料图,非文中所述项目)

美国房地产开发并不只有建公寓、做社区、买地分割或者推倒重建。

在南加州大量已经成熟的独栋住宅社区中,还有一类规模不大、外表并不惊人,却具有很强复制能力的开发方式:

收购一栋土地利用率较低的老旧独立屋,对主屋进行大规模扩建,同时建设ADU,再把设计、审批、施工、采购和出租全部标准化,最终形成4个或5个相对独立的居住及出租模块。

这套模式不是从文件里读出来的。上个星期,一位在核桃市(Walnut)、钻石吧(Diamond Bar)一带做了两年多旧房改造的开发商朋友,来中美房地产商会(SAREC)坐了一下午,把他的产品逻辑、成本结构和资金安排摊开讲了一遍。本文以这次访谈为起点,结合政策核验与SAREC独立测算写成——他的名字和项目地址按商会规矩隐去,城市、年份与取整后的金额保留。

单看其中任何一个动作,都不是新发明。主屋扩建很常见,ADU很常见,住宅出租也很常见。真正值得研究的地方在于,有开发商已经把这些原本分散的环节重新组合,形成了两种标准产品、一套固定流程和一条可以重复运行的"小型住宅生产线"。

这不是简单的ADU开发。它本质上是对一块已经开发过的城市住宅用地进行第二次生产。

一、ADU只是最后一个模块,主屋扩建才是面积增长的主体

很多人第一次接触这种项目,会把它理解为:买一栋旧房,在后院再建一个ADU,然后将两套房分别出租。

这种理解只看到了项目最明显的部分,却没有看到真正决定项目规模和收益的主屋扩建。

以一个典型的产品逻辑为例:一栋原有主屋可能只有约1,200平方尺,但地块本身具有较好的面积、形状、退距和建筑布局。开发商在保留部分原有结构的基础上,将主屋扩建至约3,000—3,500平方尺,再增加一个约800—1,000平方尺的ADU。项目完成后,总建筑面积可能达到约3,800—4,500平方尺。

其空间增长并不是"1,200平方尺旧房加一个1,000平方尺ADU等于2,200平方尺",而更接近:1,200平方尺原始主屋,经过扩建形成约3,000—3,500平方尺主屋,再增加约800—1,000平方尺ADU,最终形成约3,800—4,500平方尺的整体住宅产品。

因此,ADU面积上限并不等于整个项目的扩建上限。ADU受州法和地方ADU条例约束;主屋扩建则根据地块分区、建筑覆盖率、退距、高度、消防、结构、停车和城市规划审查单独确定。

ADU一侧的规则已经高度成熟。加州现行规则要求:地方政府设定的ADU面积上限不得低于850平方尺,超过一间卧室的ADU不得低于1,000平方尺;覆盖率、容积率等地方标准,不得阻止一个带四尺侧后退距、至少800平方尺的ADU落地(HCD《ADU手册》2026年3月版)。以核桃市为例,当地现行资料允许单户住宅地块设置一个ADU,并可在符合条件时同时设置一个不超过500平方尺的JADU;ADU一般最高面积为"1,000平方尺或现有主屋面积50%中的较小值",同时明确当地标准仍须至少允许850平方尺——对一栋1,200尺的老房,"主屋50%"只有600尺,此时州法最低保障优先于地方比例。

主屋扩建属于另一类规划和建筑审查,与ADU分别申报。这一区分是理解整个商业模式的起点:ADU负责增加一个高效率住宅单元,主屋扩建负责释放整块土地更大规模的建筑和现金流潜力。

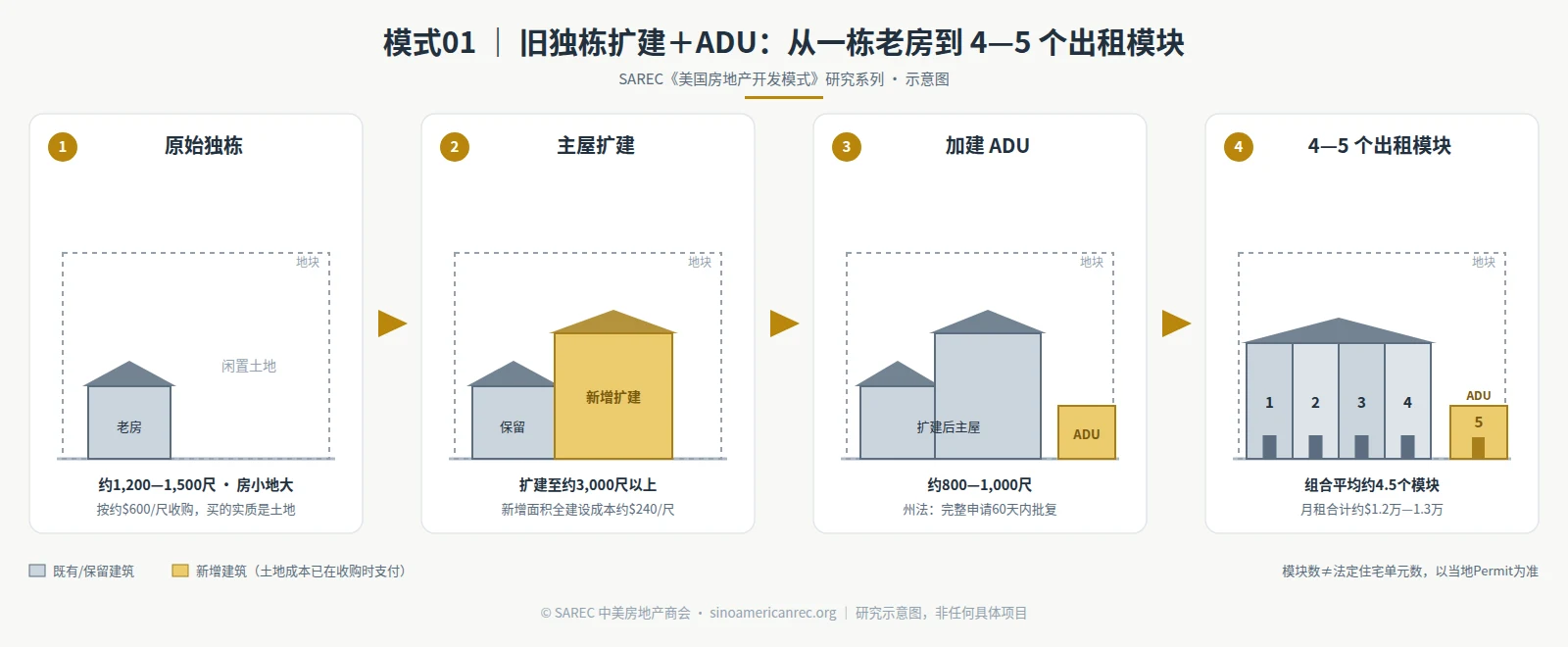

SAREC自制示意图:旧独栋扩建加ADU开发模式四步流程——按约600美元每尺收购房小地大的老独栋、扩建主屋至3,000尺以上、加建800—1,000尺ADU、最终形成4—5个标准化出租模块

二、"平均4.5个Unit"到底是什么意思

根据SAREC对该类开发业务的访谈和项目模式归纳,这一开发体系形成的项目组合,平均约有4.5个标准化居住或出租单元。

这里的"4.5个"不是指某一个项目真的建设4.5套房。它是项目组合的平均值:一部分地块形成4个标准模块,一部分地块形成5个标准模块。例如10个项目中,5个采用4单元产品、5个采用5单元产品,整个组合共45个单元,平均每个项目4.5个。

这组数字不是美国全部ADU项目的行业平均值,也不是政府统计数据,而是SAREC根据特定开发体系总结出的产品组合参数。它的价值在于揭示了开发商的真实思路:

开发商不是先买房,再临时决定如何改造;而是预先建立4单元和5单元两类产品,再寻找适合相应产品的地块。

这使房地产开发从"每个项目重新发明一次",逐渐转变成"根据地块条件选择标准产品"。

三、两种标准化产品:4单元型与5单元型

4单元标准型适用于开发条件相对普通的地块:扩建后的主屋形成3个标准化居住模块,ADU形成1个独立单元,合计4个。

5单元增强型适用于面积、退距和扩建条件更好的地块:扩建后的主屋形成4个模块,ADU形成1个单元,合计5个。

每个模块的目标面积通常控制在约800—1,000平方尺以内,以市场接受度较高的紧凑型两居室或类似户型为主。这个面积区间不是法律统一标准,而是开发体系的内部产品参数,它是在几个因素之间找平衡:两居室的使用需求、单模块可实现的市场租金、厨卫和机电的配置成本、每平方尺租金效率。

房地产开发不是单纯追求总建筑面积最大。开发商真正追求的是:每增加一平方尺建筑面积,能够产生多少可持续租金和可确认资产价值。

5单元型不是在4单元产品里多隔一个房间。它要求从项目初期就重新考虑总面积、层数、楼梯走廊、出入口、消防疏散、机电系统、停车、隔音和隐私。因此,4单元型和5单元型不是两个数字,而是两套不同的住宅产品模板。

四、必须区分:产品模块与法定住宅单元

这是理解这一模式时最重要的合规边界。

在经营表达中,人们会把具有相对独立使用功能的居住空间统称为"Unit"。但在城市规划、建筑许可、估值、保险和交易文件中,"Dwelling Unit"具有严格的法律含义。因此,"4—5个标准化居住或出租模块"与"4—5个经政府批准的独立住宅单元",这两个概念不能自动画等号。

一个直接影响钱袋子的例子:Fannie Mae《Selling Guide》(B2-3-04)明确,"一户住宅+一个ADU"仍按一户住宅(one-unit property)认定,且每宗地仅允许一个ADU——无论经营上分成几个模块,常规住宅贷款体系不会自动把它当作4—5户公寓来估值放贷。

因此,以下四个数字可能完全不同:实际可以使用的空间数量、依法可以出租的空间数量、估价师认可的住宅单元数量、银行愿意计入贷款测算的租金数量。每个项目最终以批准图纸、许可证、Certificate of Occupancy及当地法规为准。

这一划分不会削弱该模式的价值,反而更准确地说明了它的核心:这套模式的竞争力不只在于增加法定住宅单元数量,也在于通过扩建、重新设计和功能组织,提高一块住宅用地的实际使用效率与收益能力。

五、为什么这一模式能够在3—4个月内完成审批

根据SAREC获得的一线信息,这一体系中的成熟项目,在资料齐备、设计成熟、条件匹配时,审批阶段约为3—4个月。这是从业者的项目经验,不是任何城市的法定承诺,但这种速度并非无法解释。

第一,它通常不涉及大型土地开发。不改分区、不做地块分割、不碰复杂环评,只在现有住宅用地上做扩建和ADU,复杂度远低于公寓或社区开发。

第二,ADU审批已经高度规则化。州法要求审批机构在收到完整ADU申请后60天内批准或否决(Government Code §66317)。当然,60天的ADU审查期限,不等于"主屋扩建加ADU的整个项目一定60天内全部获批"——扩建部分的规划与建筑审查仍需时间。

第三,标准化显著减少反复修改。第一次做项目的业主,每一步都从零开始:不知道城市重点审什么、哪些材料容易被退回、结构建筑机电怎么配合。成熟开发商已有固定团队和内部检查清单。所谓3—4个月的审批能力,体现的未必是特殊通道,而是产品成熟以后,开发商省掉了大量本可以避免的试错和往返修改。

六、这是一种常规开发方式,但被做成了产品

这套模式最容易被误解的地方,是把它包装成一个别人不知道的"审批秘密"。

实际上,加州正在主动推动这类开发。HCD 2026年3月版《ADU手册》的数据:全州年度获批ADU从2016年的1,336套增长到2024年的30,354套,八年二十倍;2024年,ADU已占全州新获批住宅的26.6%以上。加州官方明确将ADU视为利用已开发但未充分利用土地进行城市填充式开发的重要工具。

所以真正的差别不是"只有这家公司能做",而是:大家都可以做的事情,有人把它变成了稳定、清晰、能够重复交付的产品。

一般的小型开发商是项目制:找到一栋房,找建筑师研究,根据现场重新设计,临时组织施工,每个项目重新采购,项目结束后团队解散。标准化开发商的逻辑完全不同:先定义产品,再寻找适合产品的地块;图纸、材料和施工方案尽量复用;把每个项目的差异限制在少数必须调整的部分。

这就是从"做工程"向"生产房地产产品"的转变。标准化发生在五个环节:

地块筛选标准化。 不是所有便宜的旧房都适合。地块面积形状、主屋位置、前后院空间、坡度管线、停车与施工进场条件、扩建方向、ADU落位、当地租赁需求——如果收购前不能基本判断项目属于4单元型还是5单元型,后续的设计成本、审批风险和施工成本就会失控。第一项标准化产品不是房屋,而是一套收购判断模型。

户型标准化。 户型能够重复,厨卫模块固定,门窗尺寸减少种类,机电点位形成标准,施工队熟悉每一类节点,后期维修方便。产品标准化以后,开发商不再追求每个项目都有"创意",而是追求同类产品在成本、工期和租赁体验上的一致性。

图纸标准化。 房地产不可能像汽车一样一张图纸走天下,现实的方式是:约80%的功能模块、节点和产品规格复用,20%根据地块、结构和城市要求调整。这能大幅压缩设计时间,但不能取代持牌建筑师、工程师和城市审查。

审批流程标准化。 把过去每一次退件、补件和审查意见转化成内部检查清单——面积计算、覆盖率退距、停车说明、消防疏散、能源规范、结构计算、Title 24、机电图纸。这些内容形成数据库以后,审批能力就不再依赖某一个人的记忆。

施工标准化。 项目成本失控,很多时候不是材料涨价,而是图纸不完整、工序混乱、分包等待、现场返工、材料迟到、变更过多。重复建设相似产品,可以固定工序、班组、工时、验收节点和分包接口。开发商追求的不是某一个项目把成本压到极限,而是让下一批项目的成本越来越可预测。

七、自有施工企业为什么重要

在传统小型开发项目中,开发商与总包是两个独立利益主体:开发商要降成本、赶工期、控变更;总包要利润、要覆盖风险、要为不确定性留空间。

这位开发商同时持有加州B照(总承包资质),拥有自己的施工企业,开发与施工之间的部分利润和信息差被内部化。优势体现在四处:减少中间层加价;进度、采购、分包围绕开发计划统一安排;施工经验留在体系内,上一个项目的问题直接变成下一个项目的规范;产品相似时,同一批管理人员和班组可以多项目滚动。

但自有施工不等于天然低成本。如果项目数量不足、管理松散或采购不成熟,自有施工反而是固定成本和管理负担。真正的成本优势,来自项目规模、标准产品和施工组织三者同时成立。

八、中国供应链不是"买便宜材料"这么简单

这一模式的另一项能力,是部分建筑材料通过中国供应链采购:橱柜、浴室柜、部分洁具、灯具、地板、门、五金、淋浴房、石材和定制件。

但中国采购并不是看到国内价格低就能自动形成利润。真正要解决的是:美国建筑规范和认证、产品尺寸、电气标准、防火要求、运输、关税、仓储、破损补货、到货周期、售后、现场安装适配、汇率变化。

跨境供应链只有在产品标准化之后才会产生真正的优势。如果每个项目用不同尺寸、不同规格、不同风格,中国采购比本地采购更麻烦。相反,如果每年重复建设同类产品,就可以固定每个单元的橱柜用量、门和灯具的尺寸型号、哪些材料必须本地采购、哪些适合集装箱批量运输、安全库存和补货周期是多少。

所以中国供应链的本质不是"便宜",而是:标准化产品形成稳定需求后,利用规模采购和供应链组织能力,降低综合到岸成本。

九、「开发商六重收益」:一体化的盈利结构

把这套体系从头到尾看一遍,会发现开发商可能控制的收益通道不止"低买高卖"一条。SAREC将其归纳为「开发商六重收益」模型:交易佣金(自持牌照,买入与出售环节的经纪收入)、工程利润(自有施工企业,含在建安成本内)、开发增值(完工价值超出总成本的部分)、发起人/GP收益(合伙开发时按项目协议取得的管理费或超额分成)、租金现金流(自持出租)、物业管理费(自设管理公司,按约定比例收取)。

必须紧跟一句定义:六重收益描述的是一体化开发商可能控制的六条价值捕获通道,不代表六笔利润可以直接相加,也不代表每个项目都会同时实现全部六项。 从单个项目公司口径看,佣金、工程利润、GP费用和物业管理费属于项目支付的服务成本或关联方费用;从集团合并口径看,关联交易需要抵销——开发增值和租金才是资产层收益。

六重收益的真正意义不在"多",而在"让":因为六道钱进同一个口袋,每一道的利润都可以为其他五道让路。佣金可以让给收购速度,工程利润可以让给成本报价——别人做不了的项目,一体化开发商的总账还是正的。这也是后文财务模型里"新增面积$240/尺"这条成本纪律得以成立的组织基础:成本锚不是砍出来的,是一体化让出来的。

十、SAREC模式01财务模型:项目到底如何赚钱

一项开发模式,如果只有设计和施工描述,没有财务模型,就不能称为完整的开发理论。完整的项目至少要回答四个问题:总开发成本是多少;稳定运营后能产生多少净营业收入;市场能确认多少资产价值;再融资以后还有多少自有资金留在项目中。

由于访谈尚未取得项目方完整的实际账本、租约和贷款结算表,下面的数字不作为具体项目业绩,而是SAREC根据这一产品结构建立的模式01基准测算模型。它的目的不是证明项目一定赚钱,而是检验这套模式在什么条件下成立、在什么条件下失效。

1. 基准项目假设

项目参数4单元标准型5单元增强型
原始资产老旧独立屋老旧独立屋
完工居住及出租模块4个5个
原房面积约1,200平方尺约1,300平方尺
完工总建筑面积假设约3,900平方尺约4,400平方尺
新增建筑面积约2,700平方尺约3,100平方尺
收购价格(按约$600/尺)$720,000$780,000
月租金假设4 × $2,8505 × $2,800
审批期约3—4个月约3—4个月
施工期约3—4个月约3—4个月
总开发周期约10个月(经验值,不超过12个月)约10个月(经验值,不超过12个月)

注:周期为受访者多个项目验证过的经验值。租金假设对应的项目月租合计($11,400—$14,000)与受访者自述的1.2万—1.3万美元区间吻合。

2. 开发商的匡算逻辑:三个价格锚

在进入财务表之前,先还原这门生意在收购现场是怎么算账的。它建立在三个价格锚上:

买入锚:老房约$600/尺。 注意,一栋老房子本身并不值$600/尺——只有新房才值$600—650。老房能按$600/尺成交,是因为地大:买家付的实质是土地和它的开发潜力。这也解释了为什么这套模式只挑"房小地大"的标的。

成本锚:新增建筑面积全建设成本约$240/尺。 其中建安约$220/尺,设计、许可、庭院及场地等约$20/尺。注意这个单价乘的是新增面积,不是完工总面积——这是实际操作中反复发生的经验值,不是理论测算。

卖出锚:完工按新房市价$600—650/尺。 扩建加ADU完成后,整栋按完工面积对标新房出售或估值。

三个锚合在一起,就是这套模式的利润引擎。用开发商最直白的话说,原有面积以外的新增建筑面积,"土地是免费的"。更准确地说:土地取得成本已经在收购时一次性支付,后续新增面积不再重复承担土地购买成本,其边际土地成本近似为零。所以每新增一平方尺的开发毛价差,约为$600−$240=$360——这里的"开发毛价差"尚未扣除交易、融资、持有及税务成本,不等于项目最终净利润。4单元型新增约2,700尺,新增面积毛价差约$97万;5单元型新增约3,100尺,约$112万。这就是开发商在收购现场三分钟能算完的账,其余一切财务模型,都只是给这笔账做验证和加压。

3. 全部开发投入

成本项目4单元标准型5单元增强型
房屋及土地收购(原房面积×约$600/尺)$720,000$780,000
新增建筑(新增面积×约$240/尺,含建安、设计、许可、场地)$648,000$744,000
交易费用及建设期利息、税费、保险(SAREC模型假设,非受访者实际成本)$80,000$95,000
**总投入****$1,448,000****$1,619,000**
折合完工面积单位成本约$371/尺约$368/尺

两类产品各占一半时,投资组合平均总投入约每个项目$153.4万,折合约$370/完工尺——恰好落在受访者自述的"$350—400/尺全成本"区间内。换句话说,"建安$220/尺"乘的是新增面积,"全成本$350—400/尺"除的是完工总面积,两组自述数字在同一套账里互相咬合,经SAREC复算成立。

4. 稳定运营收入

基准假设:空置及坏账率5%;运营费用为有效收入的27%(含物业税、保险、维修、管理、储备,不含贷款本息);所有计入收入的模块均可合法出租。

项目4单元型5单元型
潜在年租金$136,800$168,000
减:5%空置及坏账−$6,840−$8,400
有效租金收入$129,960$159,600
减:27%运营费用−$35,089−$43,092
**净营业收入 NOI****$94,871****$116,508**

投资组合平均:月租$12,700,年NOI约$105,689。

5. 两条退出路径:出售看可比销售,持有重贷看收入法

这类项目有两条退出路径,各用各的估值方法——这一点必须分开,混在一起就是外行账。

路径A:出售。 卖给自住或投资买家,市场按可比销售定价,锚就是完工面积×$600—650/尺。

出售路径(按$600/尺)4单元型5单元型组合平均
完工售价$2,340,000$2,640,000$2,490,000
总投入$1,448,000$1,619,000$1,533,500
毛价差$892,000$1,021,000$956,500
扣约6%出售成本后税前开发净利约$751,600约$862,600约$807,100
税前成本利润率约52%约53%约52%

以上为税前口径,未扣所得税或资本利得税。即使售价从$600/尺跌到$500/尺,平均项目开发毛价差仍有约$54万——这就是受访者那句"就是卖500块钱一尺,也是有钱赚的"背后的算术。

路径B:持有出租+重贷。 不卖,把租约做实,向银行重贷取回资本。这时估值逻辑切换为收入法情景测算——资本化率才在这里登场。按5.0%资本化率情景:

持有路径(收入法情景@5.0%)4单元型5单元型组合平均
稳定NOI$94,871$116,508$105,689
成本收益率(Yield on Cost)6.55%7.20%6.89%
收入法估值$1,897,416$2,330,160$2,113,788
相对总投入的价差$449,416$711,160$580,288

注意两条路径给出的价值不同(出售约249万,收入法约211万)——这不是矛盾,而是第十三节"三套估值逻辑"在同一个项目上的现实体现:自住买家为面积和地段付钱,银行和收租投资人只为现金流付钱。成熟开发商在收购那一天就想清楚了走哪条路。

十一、盈亏平衡点与敏感性:缓冲很厚,但缓冲来自纪律

按平均总投入153.4万美元测算,这套模式的安全边际有两个刻度:

出售路径的盈亏平衡售价约$370/完工尺——只要完工后每尺卖得过$370,项目就不亏本,而市场锚在$600—650。持有路径的盈亏平衡月租约每模块$2,050(资本化率5.0%时;升到5.5%约$2,250)——而产品的市场租金锚在$2,800—2,850。

开发价差对租金和资本化率的敏感性(收入法稳定价值−总投入,单位:千美元):

每模块月租\资本化率4.75%5.00%5.50%
$2,500+438+339+169
$2,800+674+564+373
$3,100+911+788+577

表面上看,这张表里没有负数,缓冲很厚。但必须说清楚:这份缓冲不是市场送的,而是两条纪律挣的——买入锚不追高(老房只按约$600/尺拿,抢价到$700/尺,利润立刻被吃掉一大块),成本锚不失控(全建设成本守住约$240/尺,旧房改造最容易在基础、管线、白蚁、不合规旧施工上失守)。这两条纪律,恰恰是第七节自有施工和第六节收购判断模型存在的意义。丢了纪律,这张表里的每一个数字都会重写。

十二、最容易被忽略的专业问题:项目价值不等于可以贷到的钱

很多分析写到"完工价值"就结束了。但对职业投资人来说,真正重要的问题是:项目稳定以后,银行能贷出多少钱?

平均项目稳定NOI约$105,689。若采用以租金收入和DSCR为核心的投资物业贷款,按7.0%利率、30年摊还和1.25倍最低偿债覆盖率(DSCR)情景测算,对应年债务常数约7.98%,该NOI能支持的最大贷款约为:

$105,689 ÷ 1.25 ÷ 7.98% ≈ $1,059,000

对照另一条约束:按70% LTV和211.4万估值倒推,可支持约148万——所以这个项目不是被LTV限制,而是被NOI和DSCR限制。收益法估值约211.4万,贷款却只有约106万,相当于估值的50%。

这对商业模式有重大影响。总投入153.4万、再融资取回约106万,意味着重贷可收回约七成资本,仍有约47.5万留在项目中——想全额抽回本金,要么靠租金增长改善DSCR后二次重贷,要么走出售路径。而且重贷之后,年债务支出升到约8.5万,项目年税前现金流只剩约2.1万,DSCR贴着1.25的最低线运行。

所以这类项目的资本逻辑必须想清楚:重贷不是无代价取回本金,而是牺牲项目现金流,换取资本回收和下一个项目的周转能力。 长期持有策略必须考虑:建设贷款能否顺利转为永久贷款;银行认可多少份租金;估价师把项目视为单户住宅加ADU还是收入型资产;租金增长能否逐步改善DSCR;最终更适合持有还是出售。

这也再次说明经营模块和法定住宅单元必须区分:如果项目在法律上只是主住宅加一个ADU,而其他空间不被估价师或银行视为独立收入单元,即使现实中有多份租金,融资价值也可能远低于经营测算。

十三、这类项目存在三套不同的估值逻辑

第一套:单户住宅可比销售法。 若项目在法律和产权上仍属独栋加ADU(Fannie口径即如此),估价师可能主要参考附近大面积住宅、改造住宅和带ADU住宅的成交价。此时建筑品质、总面积、地块和社区成交记录,比资本化率更重要。

第二套:收入法。 若租金结构、合法用途和市场定位被认可,估价师可能更多参考NOI和资本化率。收入法越重要,租金真实性、运营费用和法定单元数量就越重要。

第三套:混合估值。 实际项目中可能同时参考可比销售、成本法和租金收入。

开发商在收购时就必须知道,项目最终会被市场按什么资产评价。否则就会出现一种常见错误:按5份租金测算收益,按5个法定单元想象估值,最后银行却只按一栋独立屋加一个ADU放贷。 专业开发不是只把项目建出来,而是在收购前就设计好最终估值和资本退出路径。

十四、这套模式最大的风险是什么

任何开发模式都不是"面积增加等于利润增加"。这一模式至少面对七类风险:

收购价格风险——买入价过高,扩建成功也没有利润。审批风险——扩建规模、ADU位置、高度退距、停车消防都可能改变方案。法定用途风险——产品设计中的模块数,不代表城市按同样数量的独立单元批准;出租、估值、保险和出售必须依据实际许可状态。建设成本风险——老房改造常有开工前无法发现的问题:基础、结构、管线、白蚁、霉菌、不合规旧施工。供应链风险——物流、关税、汇率、认证、交货周期。租赁市场风险——模块面积和租金必须与当地租户需求匹配,单纯增加空间数量不必然提高出租率。融资和持有成本风险——审批施工延迟直接增加利息、税费、保险和资金占用。

真正成熟的标准化系统,不是消灭风险,而是把风险转化为可以提前识别、定价和管理的变量。

十五、SAREC对这一模式的定义与基准参数

SAREC将这一模式定义为:

老旧独栋增密型标准化住宅开发模式——在现有住宅地块上,通过主屋扩建与ADU建设,形成4—5个标准化居住或出租模块,并以产品设计、审批流程、自有施工和跨境供应链实现重复开发。英文:Standardized Infill Rental Housing Through Primary-Home Expansion and ADU Development。它属于城市填充式开发(Infill Development)的小型化、产品化形态。

以下参数进入《SAREC美国房地产开发模式数据库》第一条记录,每个字段带状态标签(受访者自述/文件已核验/SAREC测算/待核实):

指标读数状态
基础资产土地利用率较低的老旧独立屋受访者自述
核心开发方式主屋扩建+ADU受访者自述
标准产品4单元型、5单元型,组合平均约4.5个模块受访者自述
单模块目标面积约800—1,000平方尺以内受访者自述
项目审批经验成熟项目约3—4个月受访者自述
施工组织自有施工企业(加州B照)受访者自述
采购体系美国本地+部分中国供应链受访者自述
买入锚老房约$600/尺(地大才值此价;买的实质是土地)受访者自述
卖出锚完工按新房市价$600—650/尺受访者自述
成本锚新增建筑面积全建设成本约$240/尺(建安$220+设计许可庭院场地$20)受访者自述
匡算核心新增面积边际土地成本近似为零;每新增一尺开发毛价差≈$600−$240≈$360(税前)受访者自述
整周期约10个月,不超过12个月受访者自述(经验值)
基准总投入平均约$153.4万/项目(合约$370/完工尺,落在自述$350—400内)SAREC测算
基准稳定NOI约$10.6万/年SAREC测算
出售路径售价约$249万@$600/尺;税前开发净利约$80.7万;税前成本利润率约52%SAREC测算
持有路径收入法情景估值约$211.4万@5.0%;YoC约6.9%SAREC测算
盈亏平衡售价约$370/完工尺;月租约$2,050/模块@5.0%SAREC测算
DSCR约束贷款额约$105.9万(重贷回收约七成资本;重贷后现金流约$2.1万/年)SAREC测算
ADU审批时限完整申请60天内批准或否决文件已核验(Gov. Code §66317)
ADU面积保障≥850尺;多卧≥1,000尺;800尺不受覆盖率阻止文件已核验(HCD 2026-03)
核桃市ADU口径1,000尺或主屋50%取小,且≥850尺;JADU≤500尺文件已核验(Walnut 2025-11)
加州ADU年获批量2016年1,336套→2024年30,354套;占2024年新批住宅>26.6%文件已核验(HCD 2026-03)
融资单元认定一户+一个ADU仍按一户认定文件已核验(Fannie Mae B2-3-04)

随着SAREC继续访谈开发商、建筑师、施工企业、贷款机构和物业运营方,数据库还将补充土地筛选指标、真实成本、审批与建设周期、租金结构、融资结构、资本回报、风险事件和退出方式。这些持续积累的数据,构成《SAREC美国房地产开发模式数据库》的第一部分。

十六、结论:美国小型房地产开发正在从项目制走向产品制

过去,人们通常把每一栋房屋看成一个独立项目。但在土地、人工、融资和审批成本不断提高的环境下,单纯依靠项目经理个人经验,已经越来越难稳定控制利润。

未来真正具有规模能力的小型开发商,会越来越像制造企业:有明确的原材料标准(旧独栋和地块筛选模型)、固定产品型号(4单元型与5单元型)、标准图纸和材料、稳定施工体系、供应链、质量控制、项目数据和持续迭代能力。

主屋扩建加ADU,只是这种转变的一个案例。这套模式最值得研究的地方,不是"一个后院能不能再建一套房",而是:

当一项普通房地产开发行为被标准化、产品化、流程化以后,它能否从一次性工程,升级为可以规模复制的企业能力?

这可能正是美国中小型房地产开发下一阶段最重要的变化之一。

系列预告与工具

《美国房地产开发模式》系列将逐一拆解一线的十几种真实打法:独栋拆除重建、SB 9地块分割、车库改建ADU、小型公寓翻新、Motel改公寓、土地Entitlement转售、Build-to-Rent小型社区……每一种都过一遍「开发商六重收益」模型与「SAREC压力测试」,逐条沉淀进《SAREC美国房地产开发模式数据库》。宏观背景可参阅SAREC此前发布的《美国房地产大重置(2026年中期)》

本篇工具: 本文测算出自《SAREC模式01财务测算表》。面向读者的精简版(输入收购价、面积、租金,自动计算NOI、估值、贷款额度与盈亏平衡租金)将随系列开放,留邮箱即可预约:info@sinoamericanrec.org(注明"模式01")。

研究口径

本文中的政策信息依据截至2026年7月可获得的加州HCD、核桃市及Fannie Mae公开资料。"平均4.5个模块、800—1,000平方尺产品参数、约10个月整周期、买入约$600/尺、全建设成本约$240/尺、完工$600—650/尺、自有施工及中国采购体系"来自SAREC对具体开发业务的访谈归纳,为从业者经验值;文中面积假设、运营费用率、资本化率、贷款条件及由此推出的利润与回报数据属于SAREC模式01基准测算模型,用于检验商业逻辑,不代表任何具体项目的实际财务业绩。经复算,受访者自述的建安单价(乘新增面积)与全成本区间(除完工面积)相互吻合;实际项目数据将随数据库逐步回填。

常见问题

Q1什么是主屋扩建加ADU开发模式?

在现有独立住宅地块上,对主屋进行扩建,同时建设一个附属住宅单元(ADU),从而增加建筑面积、居住空间和出租能力的开发方式。

Q2ADU最多只能建1,000平方尺吗?

不同城市规则不同。加州地方标准必须至少允许850平方尺,超过一间卧室的ADU至少允许1,000平方尺;部分城市允许更大。核桃市现行口径为"1,000平方尺或主屋面积50%取小",且不得低于州法最低保障。

Q3主屋扩建受ADU的1,000平方尺限制吗?

不受。主屋扩建按当地分区、覆盖率、退距、高度、停车、消防、结构及建筑审批要求单独确定。ADU面积上限不是整个项目的扩建上限。

Q4一栋独立屋可以形成4—5个Unit吗?

在产品设计和出租运营层面,可以形成多个相对独立的居住模块。但这些模块是否都属于法定独立住宅单元,必须以当地批准图纸和许可证为准;常规住宅融资口径下,"一户+一个ADU"仍按一户住宅认定。

Q5为什么项目组合平均是4.5个Unit?

部分项目采用4单元产品,部分采用5单元产品。两类数量大致相当时,组合平均即为4.5个。

Q6审批真的只需要3—4个月吗?

3—4个月是SAREC获得的特定项目方经验,不是政府保证。加州对完整ADU申请设有60天审查要求,但主屋扩建加ADU的整个项目通常需要更长时间,取决于城市、地块、申请完整度和修改次数。

Q7这种模式的基准回报是多少?

按SAREC基准模型:平均总投入约153.4万美元(约$370/完工尺)。出售路径按$600/尺测算,扣除出售成本后税前开发净利约80.7万美元,税前成本利润率约52%;即使售价降到$500/尺,开发毛价差仍约54万美元。持有路径按5.0%资本化率情景估值约211.4万美元,成本收益率约6.9%;按DSCR 1.25情景测算的再融资额约105.9万美元,可回收约七成资本,重贷后年税前现金流约2.1万美元。以上为研究测算假设,不是任何项目的收益承诺;实际结果取决于买入价格纪律、真实成本、租金、利率与估值方式。

Q8中国采购材料一定更便宜吗?

不一定。必须综合计算认证、运输、关税、仓储、损耗、补货和安装成本。只有产品规格稳定、采购量足够时,跨境供应链才更可能形成综合成本优势。

数据来源

  1. California Department of Housing and Community Development,《Accessory Dwelling Unit Handbook》, 2026年3月版
  2. California Department of Housing and Community Development, ADU Fact Sheet, 2026年4月
  3. City of Walnut,《Accessory Dwelling Unit Handout/Worksheet》, 2025年11月
  4. Fannie Mae,《Selling Guide》B2-3-04, Special Property Eligibility Considerations(现行版,2026年7月查阅)
  5. SAREC开发商访谈(受访者匿名,南加州,2026年7月,数据为自述、取整脱敏、未经审计)
  6. SAREC模式01基准测算模型(价格锚——买入约$600/尺、全建设成本约$240/尺、完工售价$600—650/尺、整周期≤12个月:受访者经验值。模型假设——空置及坏账5%、运营费用率27%、出售成本6%、资本化率5.0%基准、贷款利率7.0%、30年摊还、DSCR 1.25)

本文为公开信息的研究与风险教育,不构成法律、税务、移民或证券建议;具体事项请咨询持牌专业人士。
